十月工程進度丨金秋詩意濃,美好漸入“家”境!
發布時間:
2020-10-10 00:00
分類:
時光流韻在一磚一瓦間
對家的期待又漸進幾分
我們以匠心雕琢家的輪廓
讓美好生活逐漸展露新顏
【新天名府】
10月工程進度播報
邀您共鑒家的每一寸新貌

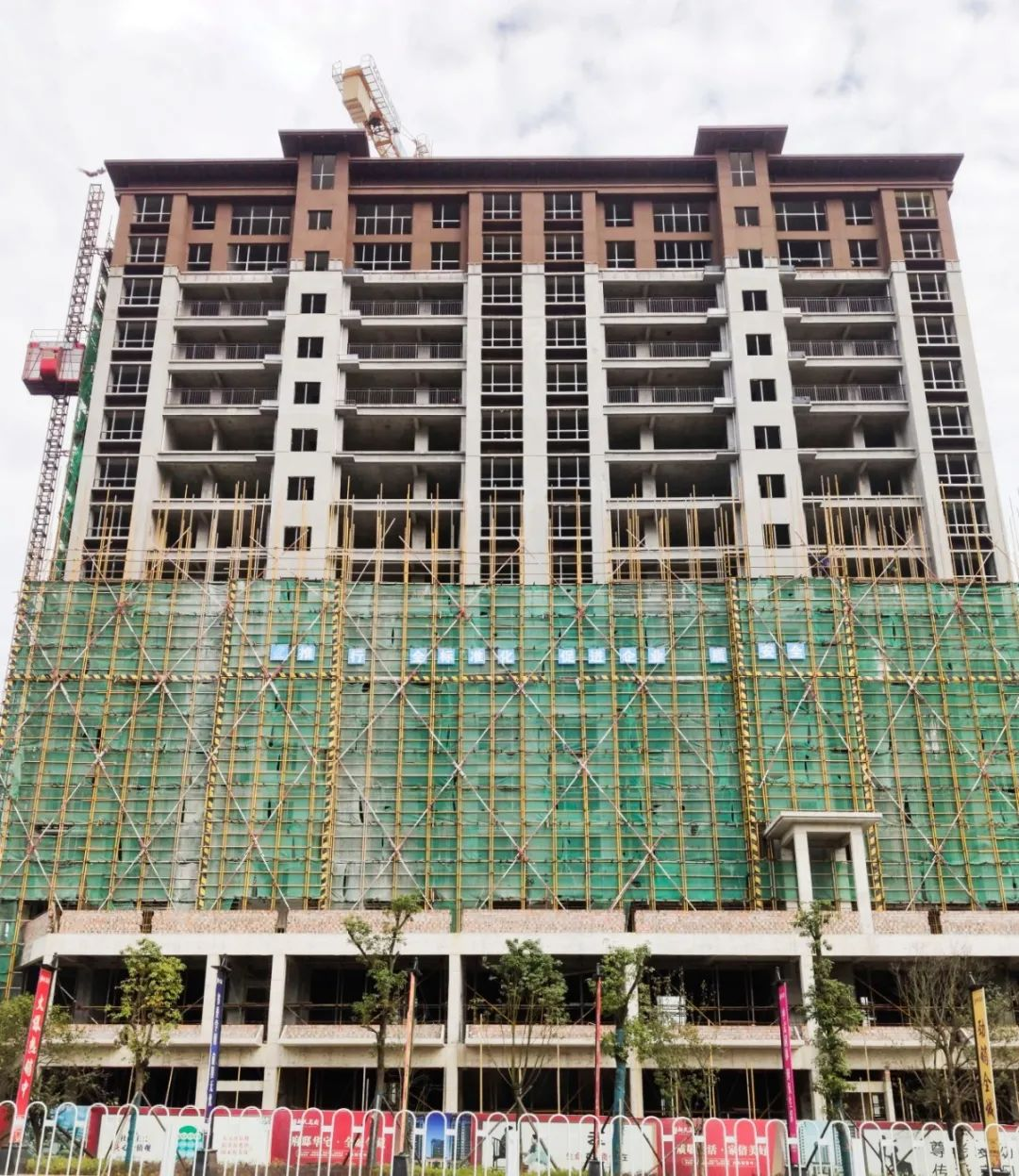

『 1#棟 』
內保溫完成,外墻真石漆正在施工
樓梯及電梯前室正在鋪貼
樓梯扶手正在安裝
廁所防水完成
『 2#棟』
內墻粉刷完成,內保溫正在施工
外墻真石漆正在施工
窗框完成安裝,陽臺欄桿正在安裝

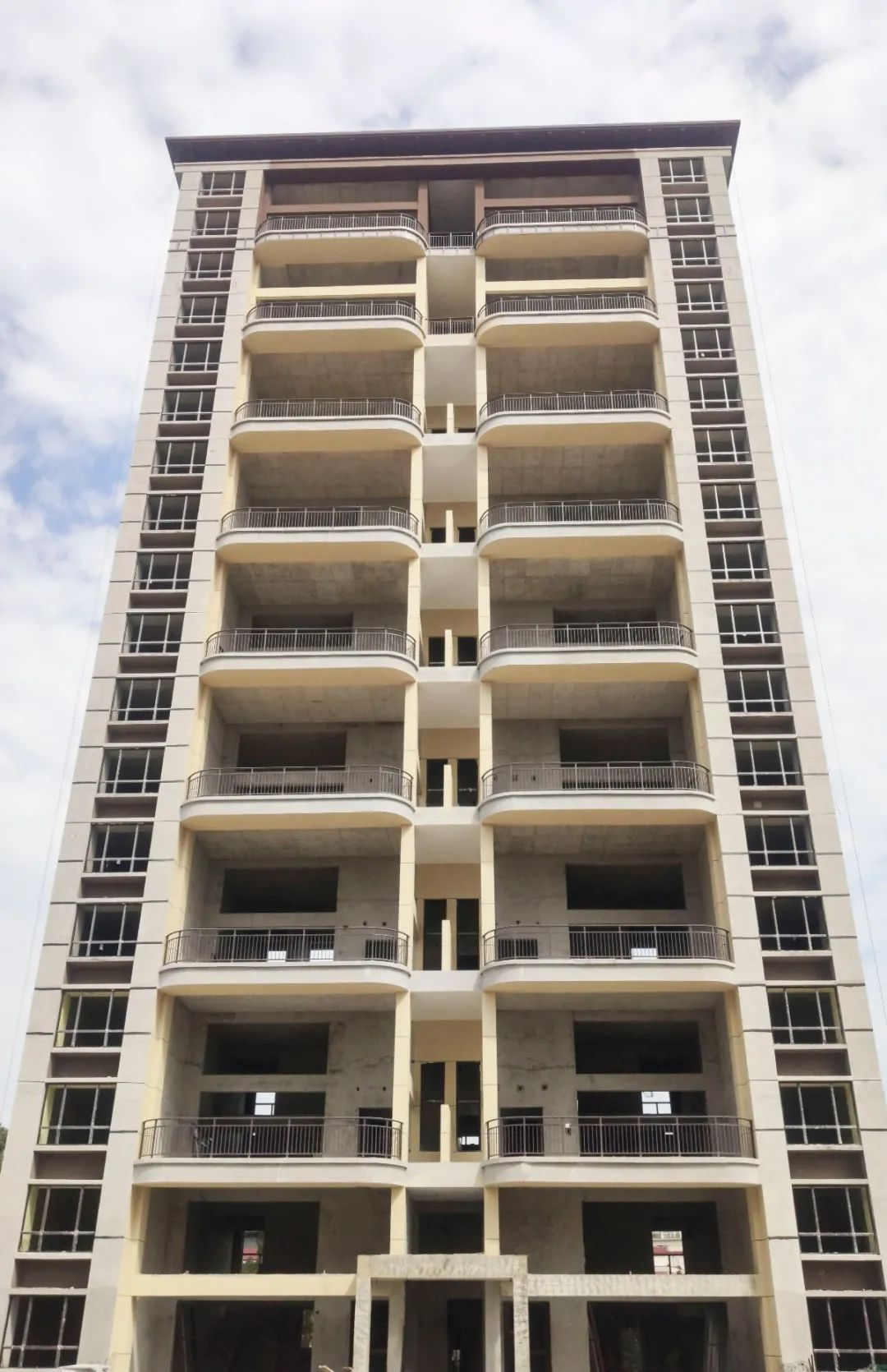

『 3#棟 』
內保溫完成,外墻真石漆正在施工
廁所防水完成,樓梯及電梯前室正在鋪貼
樓梯扶手正在安裝,窗框完成安裝
陽臺欄桿完成安裝

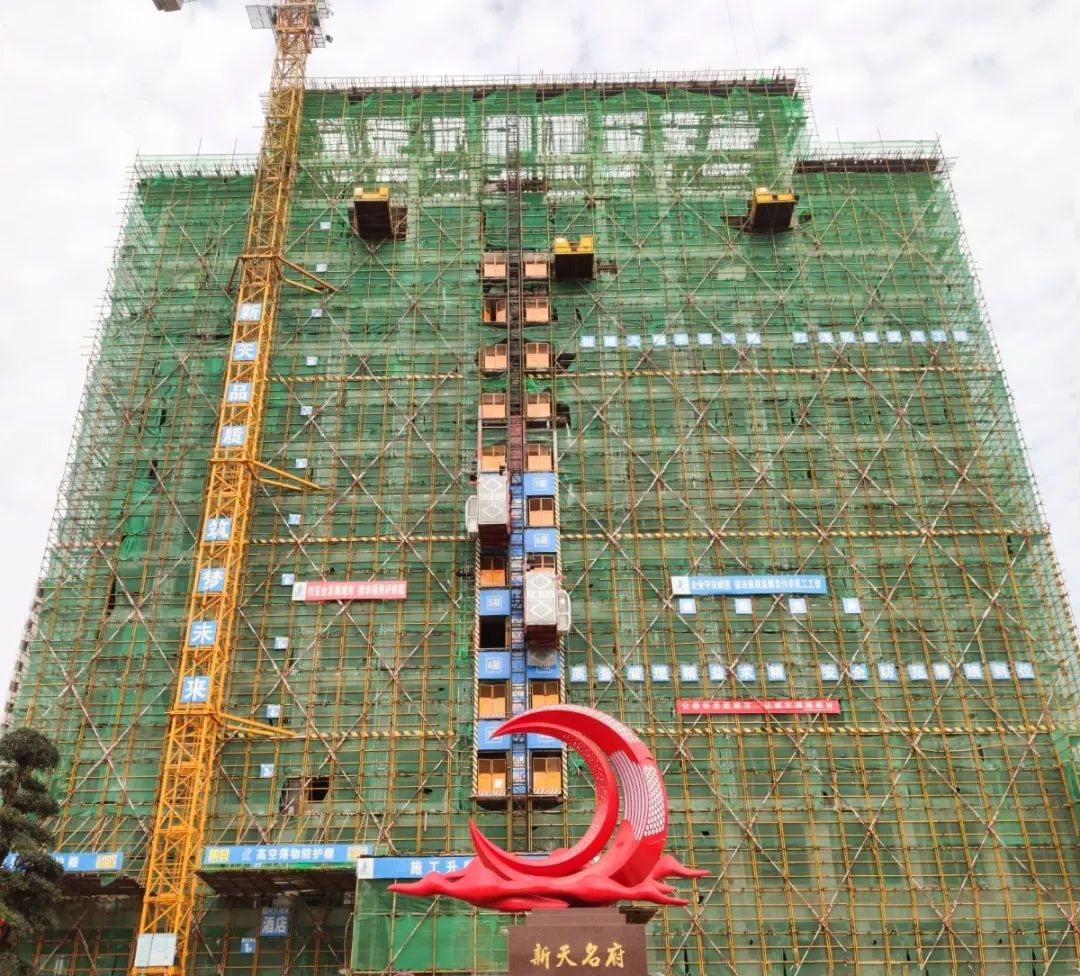

『 4#棟 』
內保溫完成,外墻真石漆正在施工
廁所防水完成,樓梯及電梯前室正在鋪貼
樓梯扶手正在安裝,窗框完成安裝
陽臺欄桿完成安裝

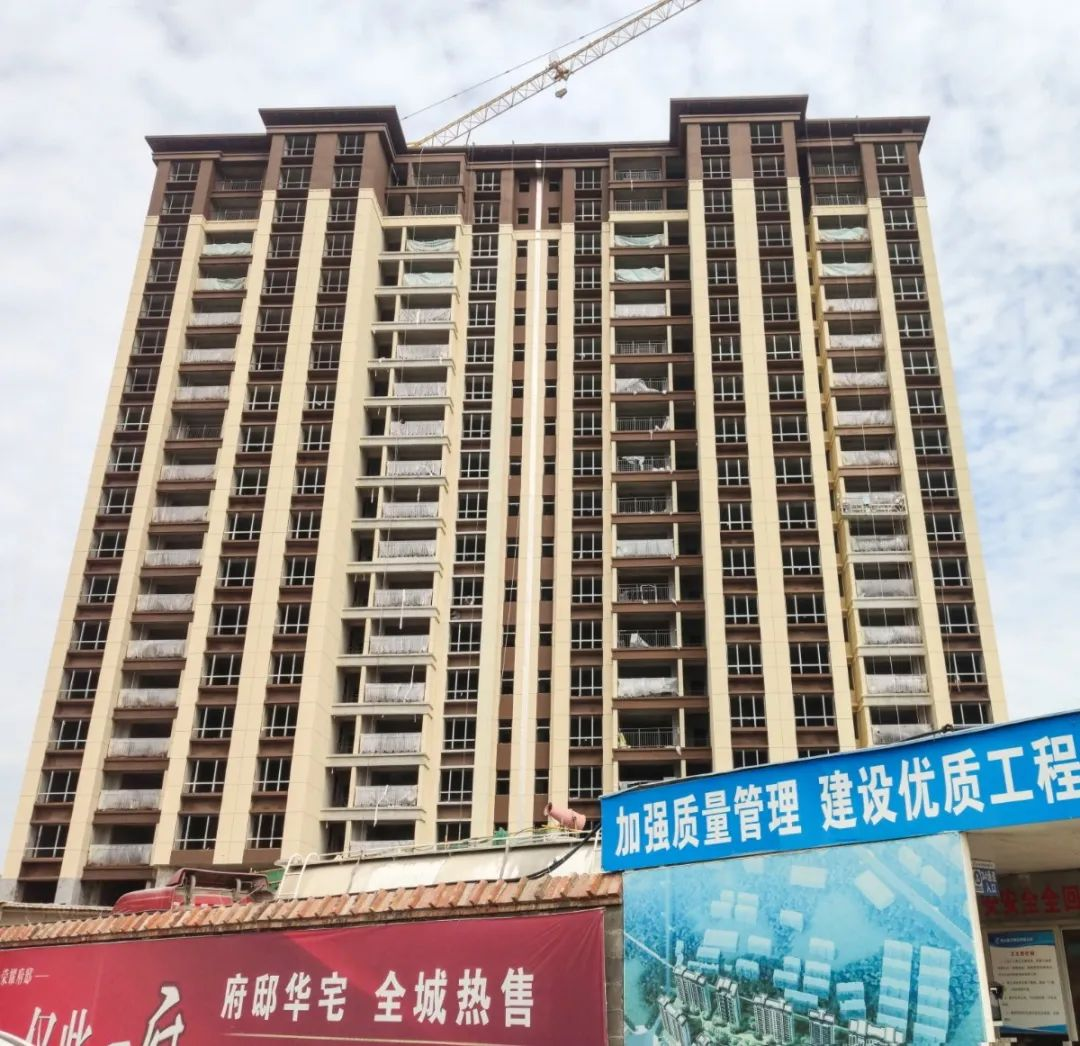

『 5#棟 』
內保溫完成,外墻真石漆正在施工
廁所防水完成,樓梯及電梯前室正在鋪貼
樓梯扶手正在安裝,窗框完成安裝
low-E玻璃正在安裝,陽臺欄桿完成安裝

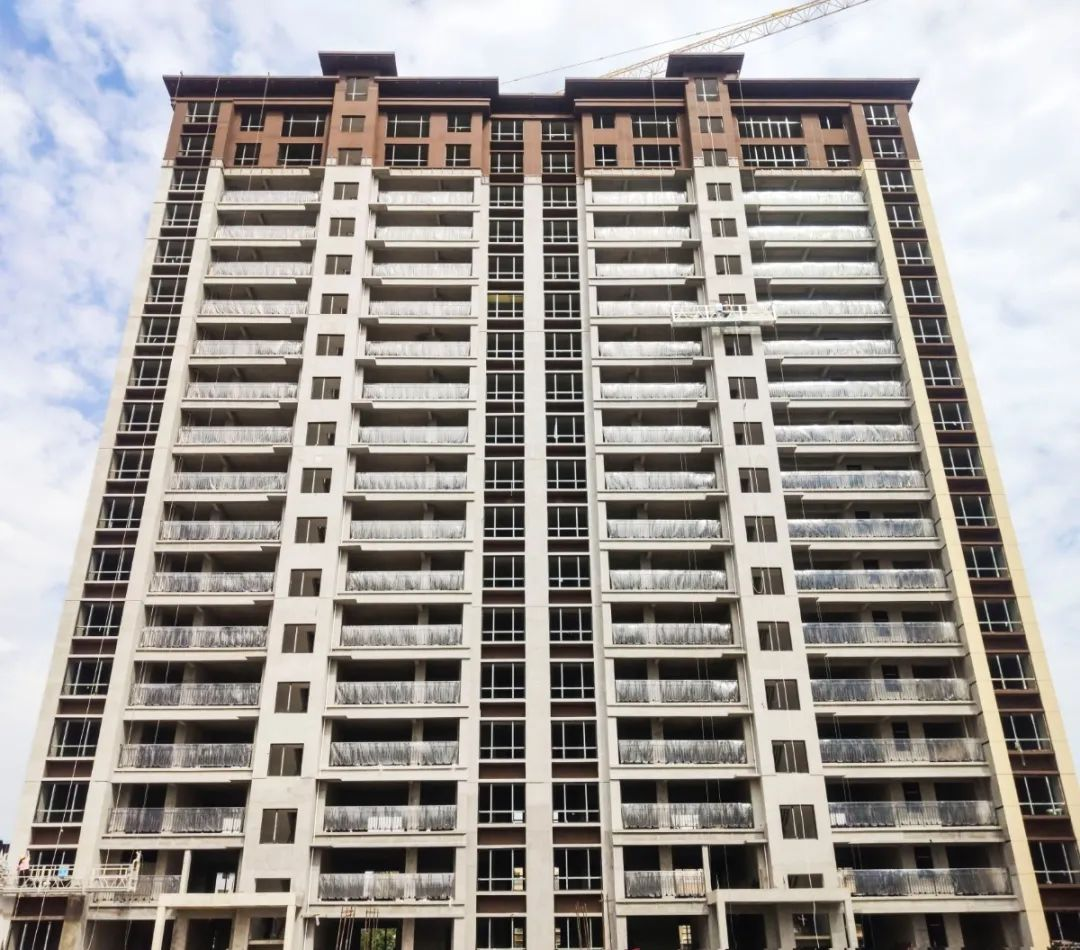

『 6#棟 』
內保溫完成,外墻真石漆正在施工
廁所防水完成,樓梯及電梯前室正在鋪貼
樓梯扶手正在安裝,窗框完成安裝
陽臺欄桿完成安裝
『 7#棟 』
內保溫完成,外墻真石漆正在施工
廁所防水完成,樓梯鋪貼完成
樓梯扶手完成安裝,電梯前室鋪貼正在施工
窗框完成安裝,low-E玻璃正在安裝
陽臺欄桿完成安裝
『 星級酒店 』
酒店主體完成,3-11層砌體完成
3-5層內墻粉刷完成,輕質隔墻正在施工
干掛柱及玻璃幕墻正在施工
-------- 窗框工藝 --------
采用隔熱斷橋鋁合金窗
Low_E中空防輻射玻璃
-------- 國際一線品牌--------
日立電梯
-------- 保溫隔熱--------
外墻反射隔熱真石漆;內墻B1阻燃聚苯保溫板
給您提供更加愜意、舒適的居住空間
時光無言,緩緩向前
用心堆砌一磚一瓦
用心記錄點滴回憶
隨著匠人們的勞作與耕耘
新家如悅生長,幸福越來越近
新天名府期待與您一同見證美好生活
